Талкуу учурунда Камбар-Атинская ГЭС-2нин экинчи гидроагрегатынын долбоорлору жана Уч-Курганская ГЭСинин реконструкциясы боюнча негизги маселелер каралды. Тараптар курулуш-монтаждоо иштеринин даярдыгын жана аткарылышын тездетүүнүн зарылдыгы боюнча макулдашышты.
ОАО "Электрические станции" пресс-кызматынын сүрөтү.
Жолугушуулардын негизги жыйынтыктары
Уч-Курганская ГЭСинин реконструкциясы боюнча долбоор (ГА-1 жана ГА-2):
- ГА-2 үчүн жабдуулардын 80% 2026-жылдын 1-февралына чейин жеткирилет;
- ГА-1 үчүн — 2026-жылдын 1-июнуна чейин;
- долбоордук командалар жогорку квалификациялуу адистер менен толукталган;
- ГА-2 боюнча иштердин аякталышы 2026-жылдын 1-октябрына, ал эми ГА-1 боюнча 2026-жылдын 1-ноябрына белгиленген.

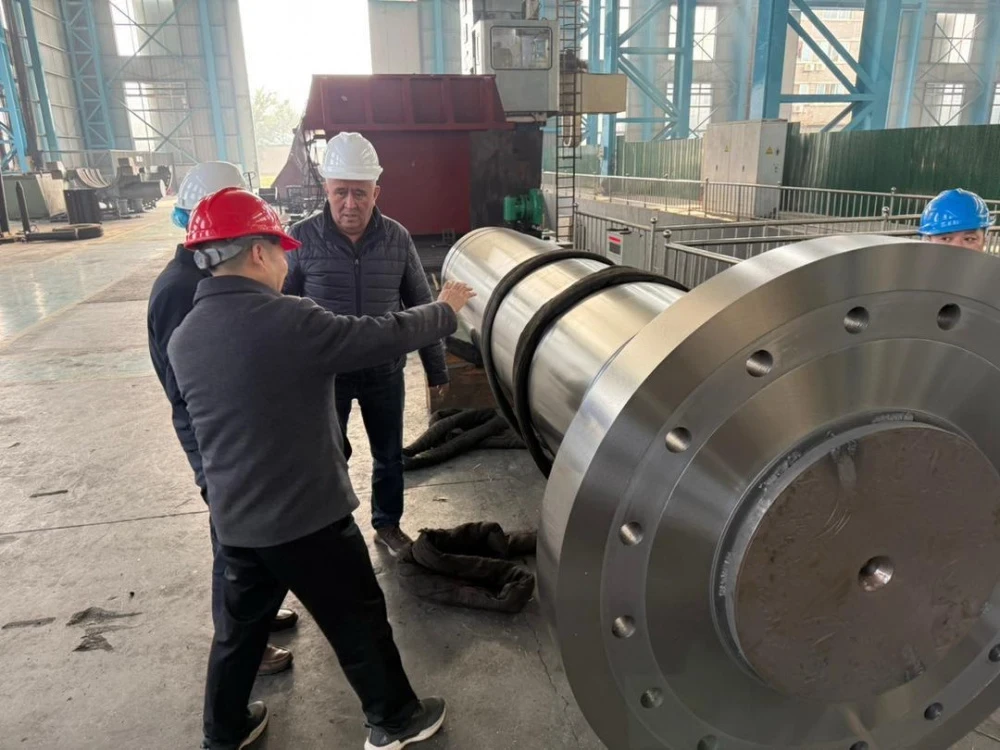

ОАО "Электрические станции" пресс-кызматынын сүрөтү.
Камбар-Атинская ГЭС-2 (экинчи гидроагрегатты киргизүү) боюнча:
- долбоордук иштерди тездетүү боюнча чечим кабыл алынды;
- турбина моделин сынакка алуу 2026-жылдын январь айына белгиленди;
- 1 жана 2 лоттор боюнча жабдууларды даярдоо, жеткирүү жана монтаждоо мөөнөттөрү кыскартылды;
- курулуш жана жер ЦТО (л-3) боюнча иштер тездетилди, бул кошумча сүйлөшүүлөрдүн натыйжасы болуп калды;
- заводдук жабдууларды текшерүү 2026-жылдын апрель айына пландалган.
