Азыркы учурда «Чакан ГЭС» ААКсы Орто-Токой ГЭСинин курулуш иштеринин 80%ын ийгиликтүү аяктады, деп билдирет Кыргыз Республикасынын Энергетика министрлиги.
Министрлик объекттеги иштер белгиленген график боюнча улантылып жатканын тактады.
Атап айтканда, төмөнкү этаптар аткарылды:

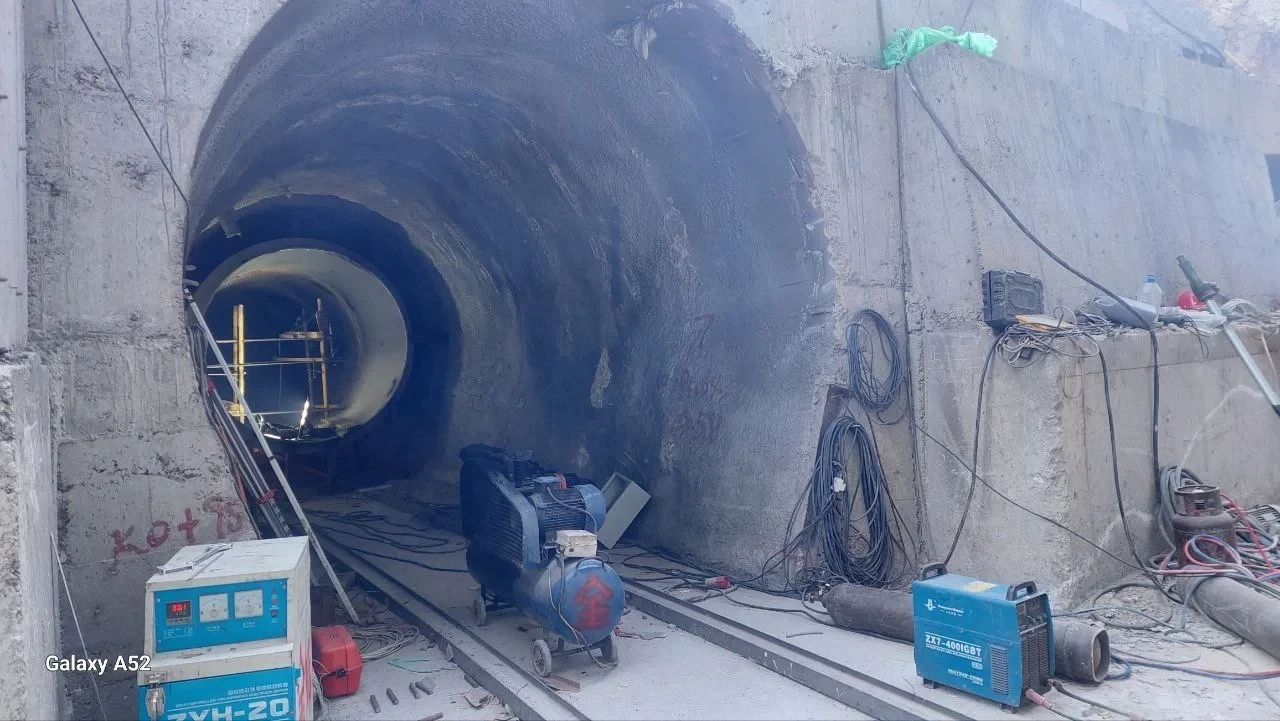

950 метр узундуктагы деривациялык тоннелдин өтүүсү аяктады;
азыркы учурда суу өткөрүү тоннелинин темир-бетон каптоосун бетондоо иштери жүргүзүлүүдө;
жерди бекемдөө жана бөлүү камерасынын дубалдарын куруу боюнча иштер жүргүзүлдү;

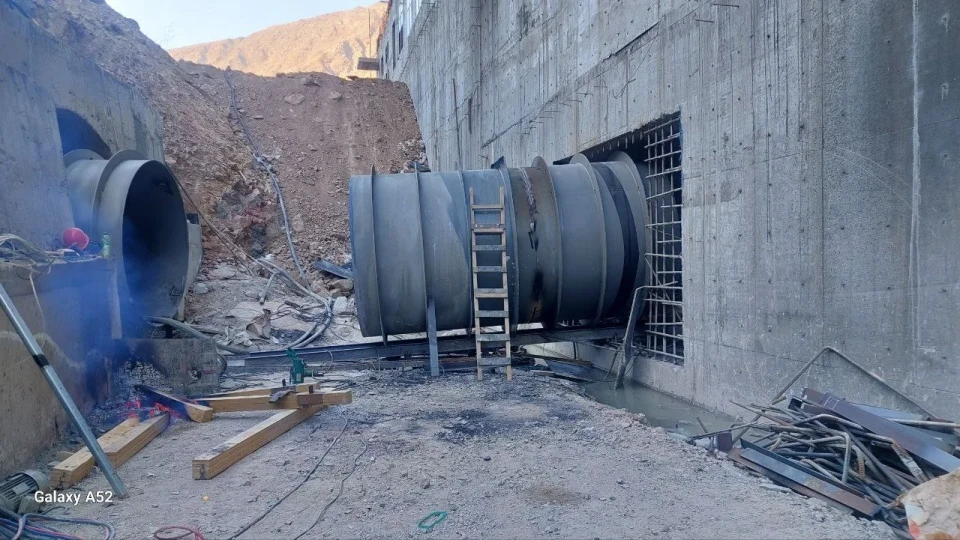

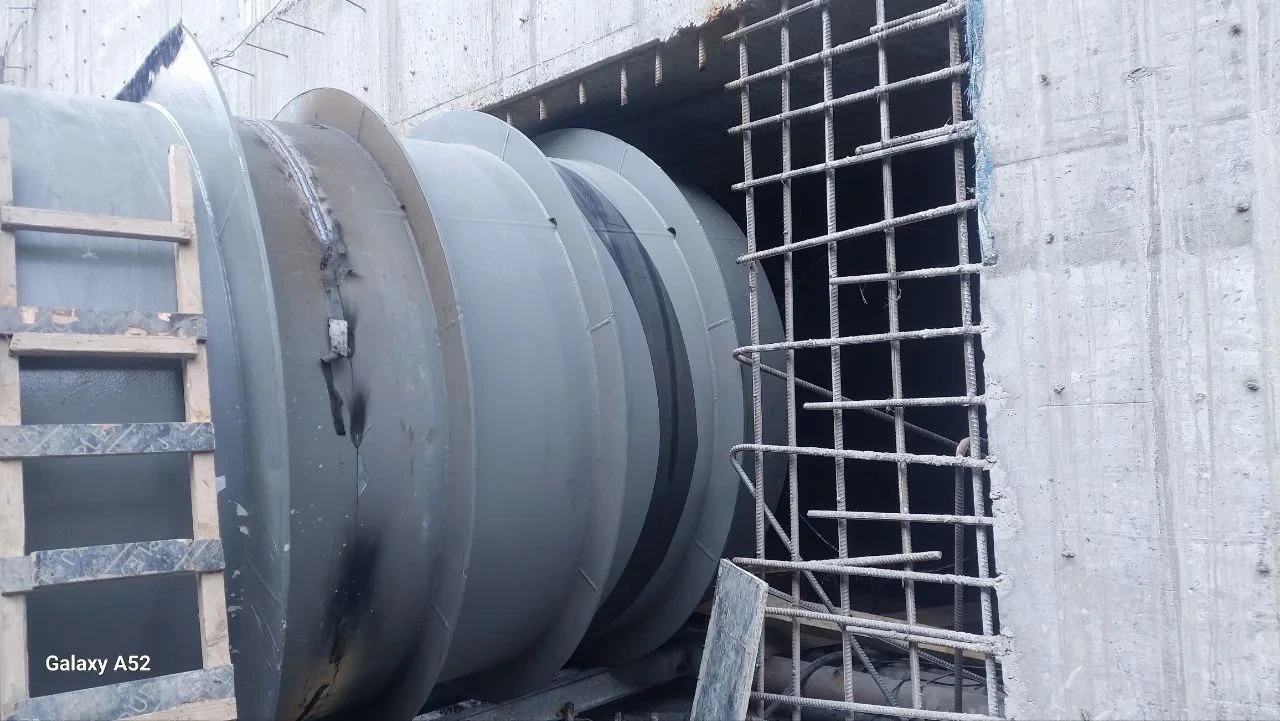

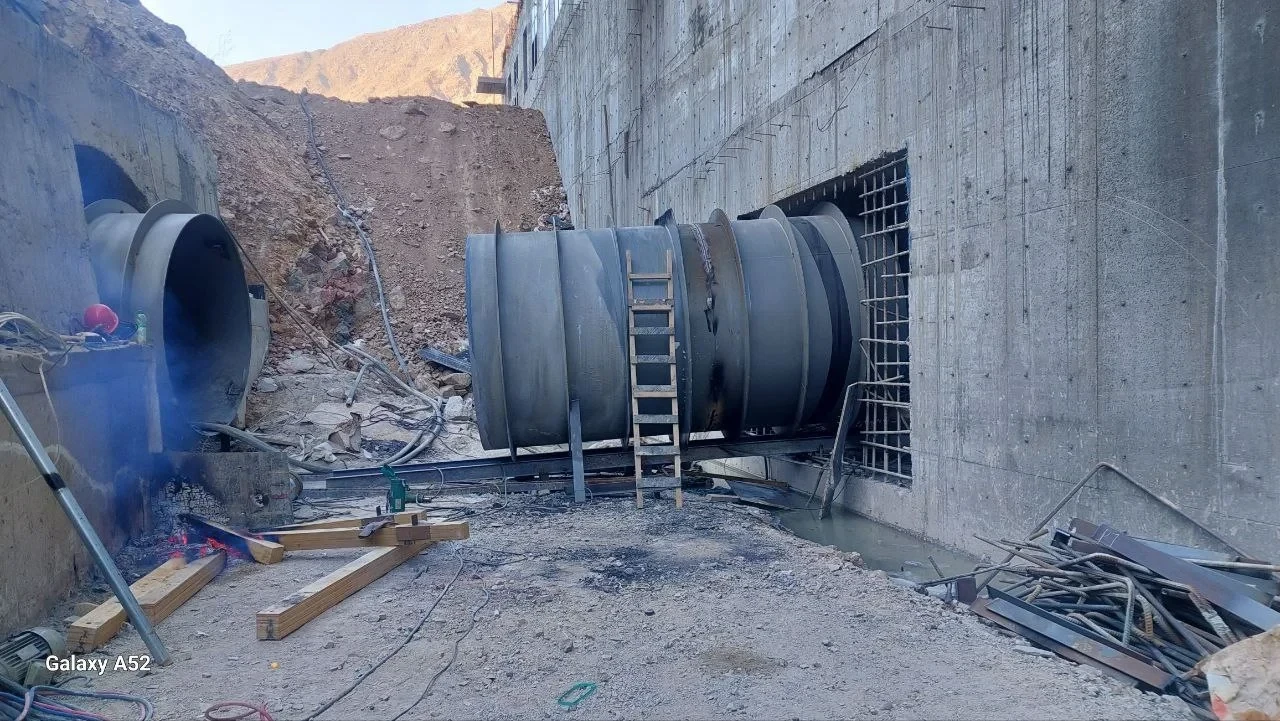

үч чыгууга ээ тоннелдик бурулушту монтаждоо боюнча активдүү иштер жүргүзүлүүдө: алардын биринде 93,6 метр узундуктагы металл конструкциялар монтаждалып, чогултулду, ал эми экинчисинде 74,4 метр.
ГЭСтин имараты 90%га аяктады;
төмөнкү бьефтин суу өткөрүү каналынын механикалары үчүн колонналарды армирлөө жана бетондоо боюнча иштер толугу менен аткарылды;

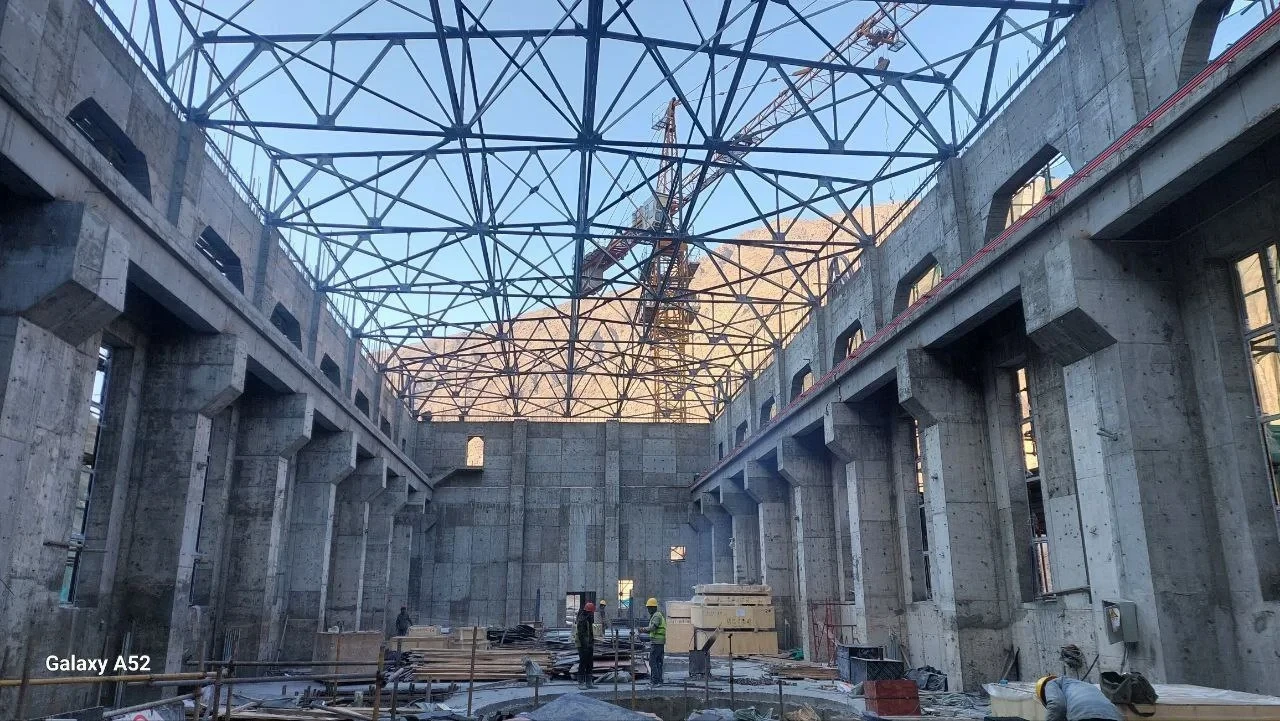

чатырынын каркасын монтаждоо аяктады, азыркы учурда чатырдын каптоосун төшөө иштери жүргүзүлүүдө;
гидротурбиналар №1, 2 жана 3, ошондой эле дисктүү затворлор ийгиликтүү монтаждалды.
