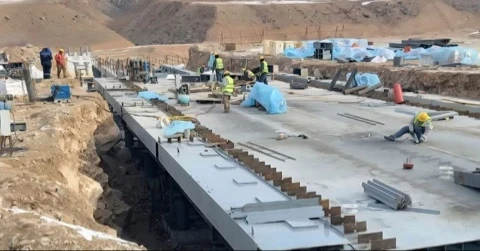

Бул долбоорду "кылымдын долбоору" деп аташууда. Учурда электр өткөрүү линияларын тартуу, вахтовый айылчылык, көпүрөлөр жана жолдорду куруу боюнча курулуш иштерин активдүү жүргүзүүдө.

Эмне жасалды:

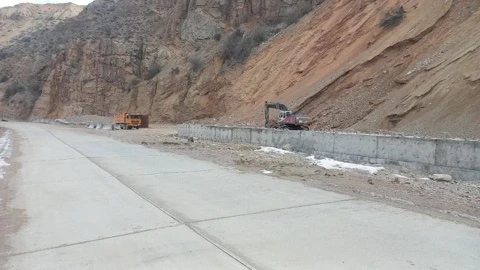

- 318 км Бишкек - Ош жолунун 2-номер кесилишинен 8,6 км узундуктагы автоунаа жолу бүттү жана кабыл алуу стадиясында;
- 2-номер кесилиштен ГЭС-1дин курулушуна чейин 4,7 км жол - 4 км (тактап айтканда 95%) аткарылды;

- ТТ-2 транспорт тоннели (126 м) - буроо жана бетон иштер 100% аяктады, объект кабыл алууда;

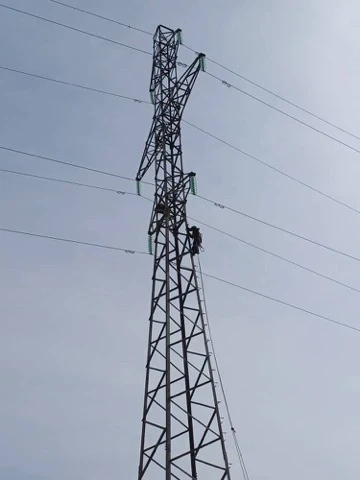

- 110 кВ электр өткөрүү линиясы жана 110/6 кВ подстанциясы - 11,5 км линия тартылды, 25 опора орнотулду, подстанциядагы негизги иштер 90% аяктады;

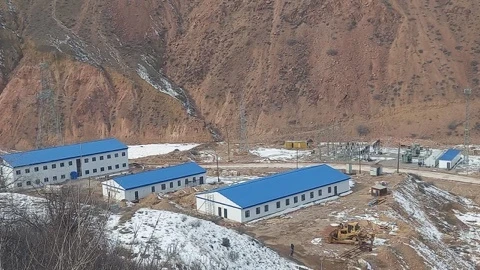

- 100 орундуу вахтовый айыл (административдик корпус, жатакана жана тамактануу жайын кошкондо) - курулуш иштери 60-70% аткарылды;

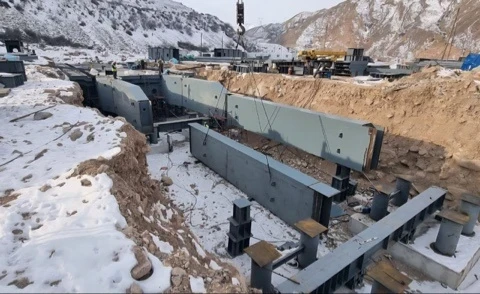

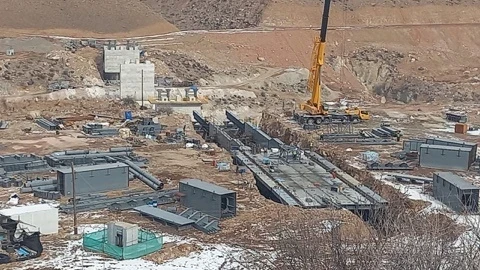

- ГЭС-1дин оң жээгиндеги Нарын дарыясынан өтүүчү көпүрө - төрт опоранын бетондуулугу аяктады, металл конструкцияларынын монтажы уланууда (көпүрөнүн узундугу 180 мден ашык, даярдыгы 50-60%);

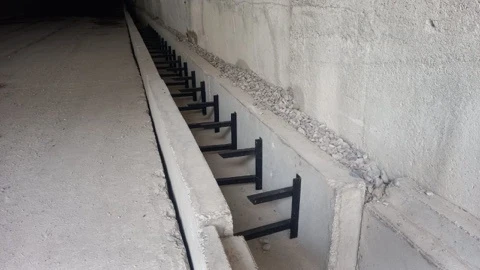

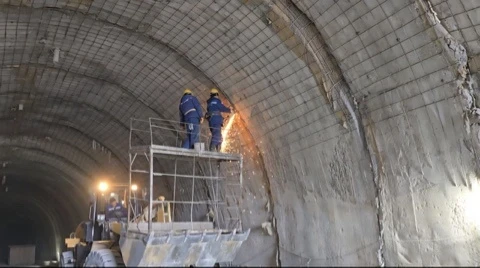

- ТТ-2 транспорт тоннелиндеги бетон жол (1 387 м) - толугу менен аяктады, ички конструктивдик иштер уланууда (жалпы даярдык 55-60%).
