ГЭСтин курулушу жана жаңылануы Кыргызстанда. Минэнерго даярдык жана мөөнөттөр жөнүндө айтып берди

Арестова Татьяна Экономика
VK X OK WhatsApp Telegram
Кыргызстандагы ГЭСтерди куруу жана жаңылоо. Минэнерго даярдыгы жана мөөнөттөрү тууралуу айтып берди

Минэнерго пресс-кызматынын сүрөтү.
Мамлекеттик ишкана "Электр станциялары" учурдагы кубаттуулуктарды модернизациялоо жана жаңы объектилерди куруу боюнча долбоорлорду активдүү илгерилетүүдө, алар 2026-жылы аякталат, деп билдирет КРнын Минэнерго пресс-кызматы, учурдагы иштер тууралуу маалымат берип.

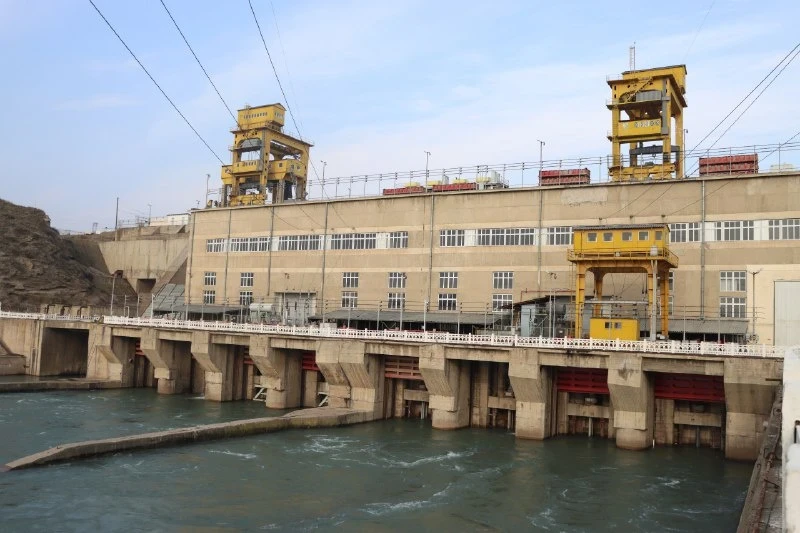

Уч-Курган ГЭСин модернизациялоо

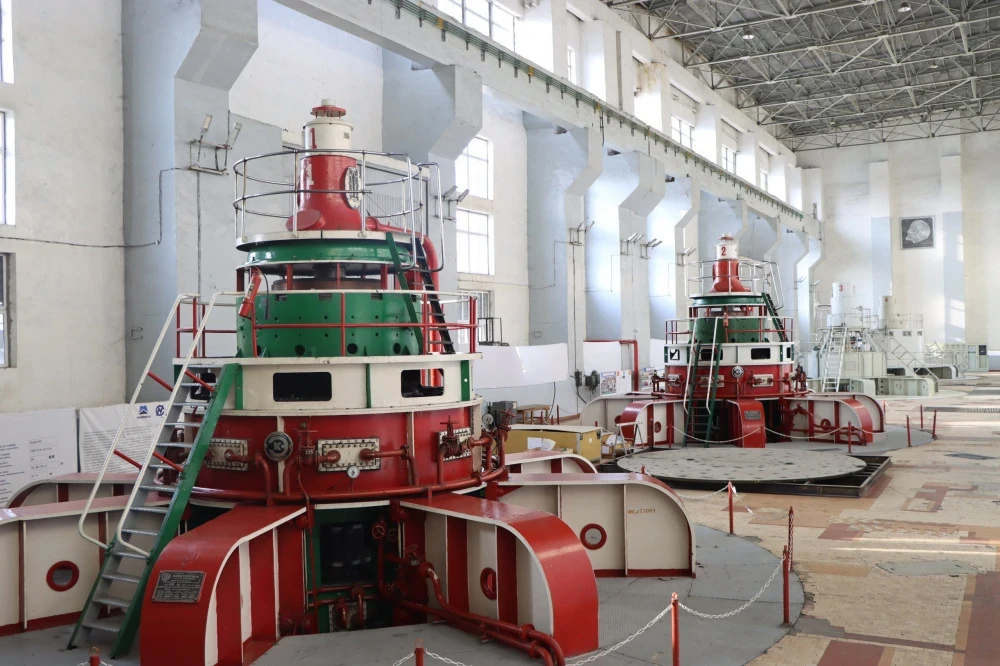

Уч-Курган ГЭСинин эки гидроагрегатын жаңылоо боюнча иштер уланууда. Генералдык подрядчик катары CNEEC компаниясы дайындалган. Минэнерго маалыматына ылайык, бардык иштер бекитилген графиктерге ылайык жүрүүдө.

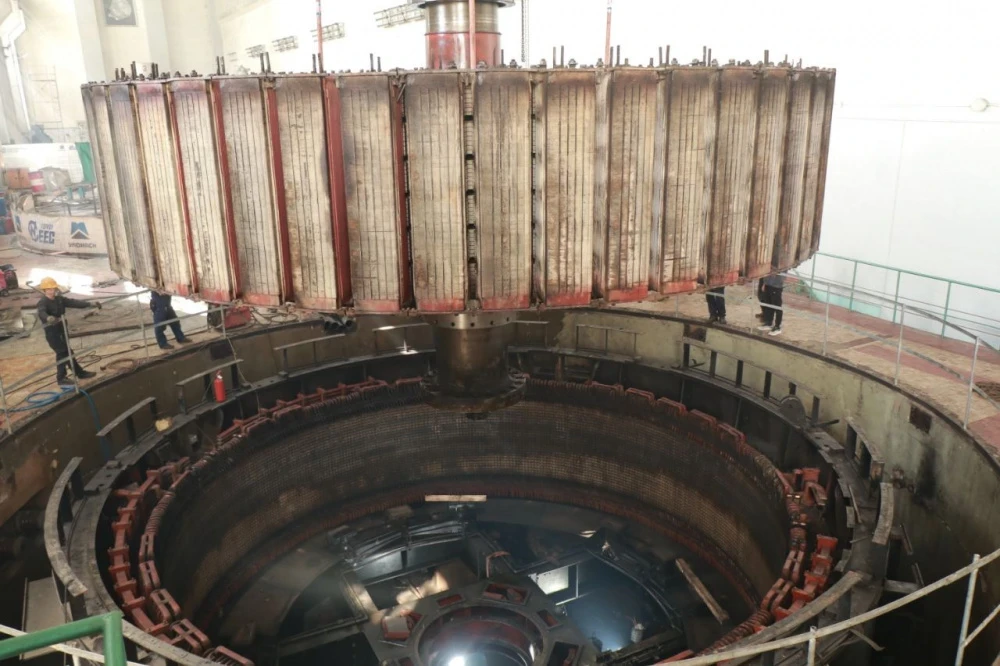

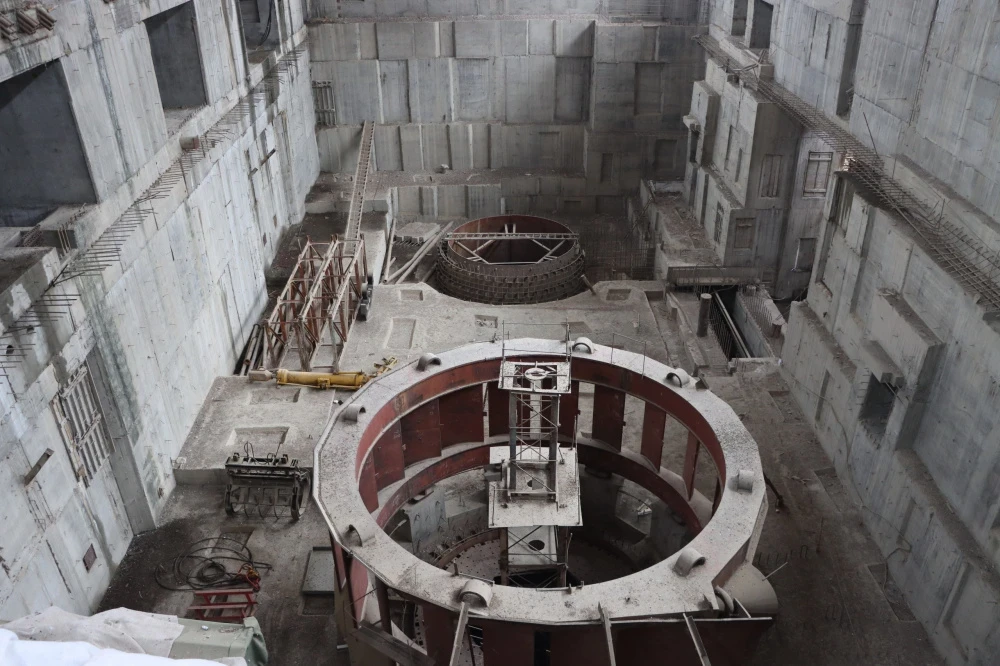

Учурда экинчи гидроагрегатта иштөө дөңгөлөктүн камерасын демонтаждоо жана роторду жыйноо жүргүзүлүүдө, ал эми биринчи агрегатта турбина валын жана жардамчы жабдууларды демонтаждоого даярдык көрүлүүдө.

Мындан тышкары, 10/0,4 кВ бөлүштүрүүчү жабдууларда иштер жүргүзүлүүдө, ошондой эле суу агызуучу курулушта клапандарды чыгаруу жана дамбада фильтрацияга каршы тосмону түзүү боюнча иштер башталды.

Курпсай ГЭСинин подстанциясын реконструкциялоо

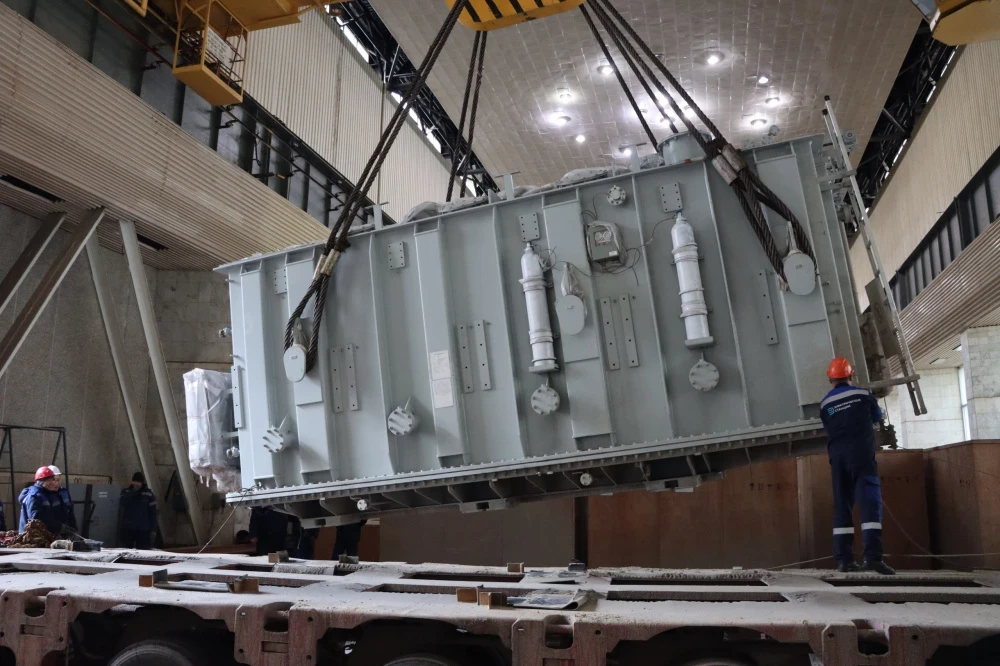

2026-жылга пландалган пландын алкагында Курпсай ГЭСинде 220/110 кВ подстанциясын реконструкциялоо пландалган, жаңы 125 миң кВА кубаттуулуктагы автотрансформаторлор алынып келинди.

Долбоор учурдагы 63 миң кВА кубаттуулуктагы автотрансформаторлорду (АТ-1 жана АТ-2) жаңы, өндүрүмдүүлүгү жогору агрегаттар менен алмаштырууну камтыйт.

Бул модернизация электр тармагындагы ишенимдүүлүктү жана өткөрүү жөндөмдүүлүгүн кыйла жогорулатат.

Келечектеги жумада долбоорлоо иштеринин аякташы күтүлүүдө, андан кийин курулуш-монтаждоо жана ишке киргизүү иштерине киришилет, ал эми алардын аяктагандан кийин жабдуулар эксплуатацияга берилет.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.



Минэнерго пресс-кызматынын сүрөтү.

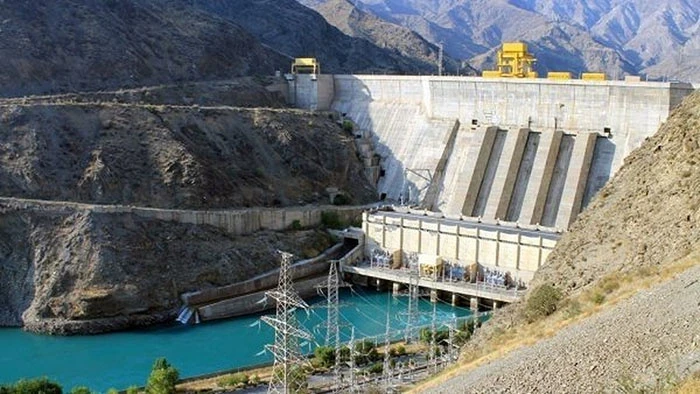

Камбар-Атинская ГЭС-1 долбоору

Камбар-Атинская ГЭС-1 кылым долбоору деп аталат жана учурда электр өткөргүчтөрдү тартуу, жолдорду куруу, Нарын дарыясы аркылуу көпүрө куруу жана куруучулар үчүн турак жай комплексин түзүү, ошондой эле башка көптөгөн иш-чараларды камтыган даярдык иштер жүрүүдө.

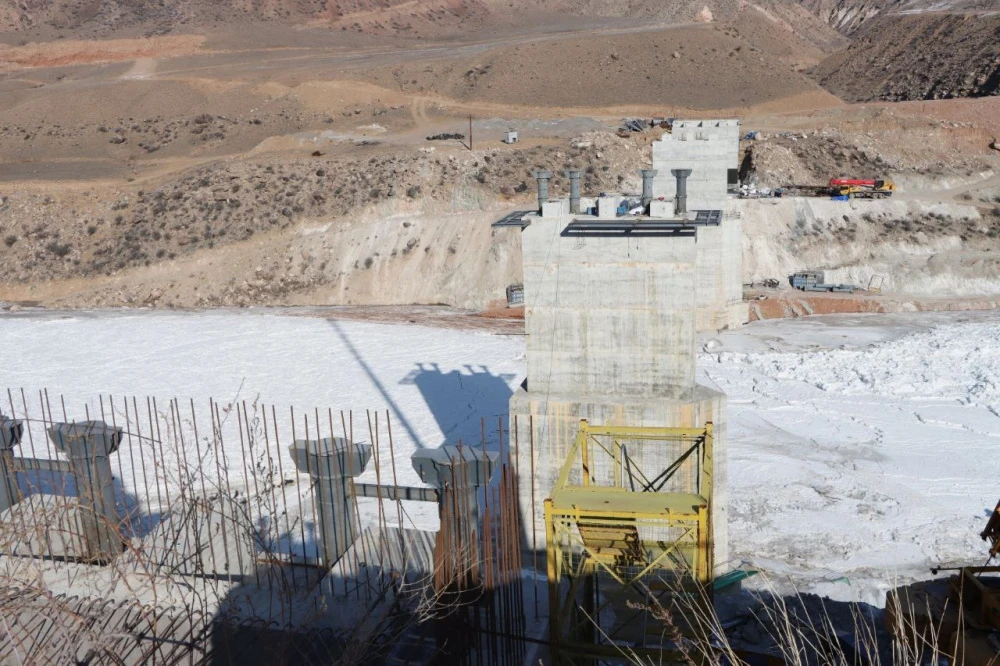

Нарын дарыясы аркылуу көпүрө куруу 2026-жылга пландалган негизги тапшырмалардын бири болуп саналат, ал ГЭСтин курулуш аянтына кирүүнү камсыздайт. Жумуштар кышкы шарттарга карабастан, жыл бою жүргүзүлүүдө.

Көпүрө куруу курулуш аянтынын оң жээги менен туруктуу байланыш түзөт жана курулуш материалдарын жана персоналды жеткирүү үчүн негизги маршрут болот.

Көпүрөнүн техникалык мүнөздөмөлөрү:

Учурда темир-бетон опоролорунун курулушу аякталды, металл конструкциялар жээкте жыйноо жүргүзүлүп, акырындык менен суунун үстүнө жылып жатат: 40 м конструкциянын 26 м суунун үстүнө жылып чыкты.

"Конструкциялар атайын заказ боюнча даярдалган жана сапат контролунан өткөн. Аянтта 24 адис иштеп жатат. Металл конструкцияларды монтаждоо жана инфраструктураны өнүктүрүү активдүү стадияда", - деп белгилешти Минэнергодо.

Камбар-Атинская ГЭС-1 региондогу эң ири энергетикалык долбоорлордун бири болуп саналат, долбоордук кубаттуулугу болжол менен 1 860 МВт.

Көпүрөнүн курулушун аяктоо, 2026-жылдын июль айынын башында аяктоо пландалган, станцияны масштабдуу курулушка өтүү үчүн шарттарды түзөт.

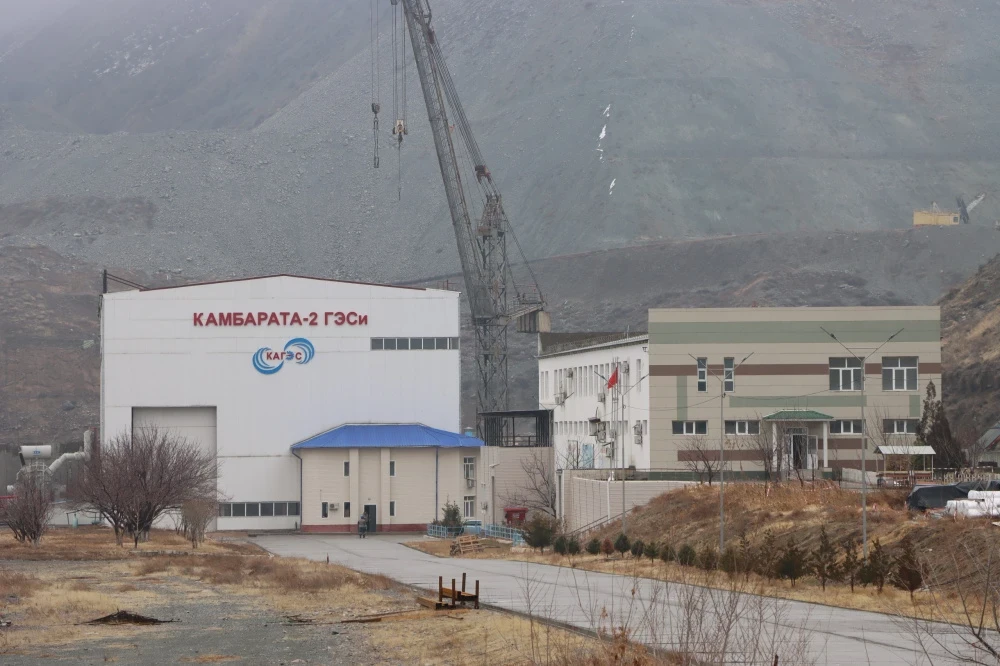

Камбар-Атинская ГЭС-2нин экинчи гидроагрегатын ишке киргизүү

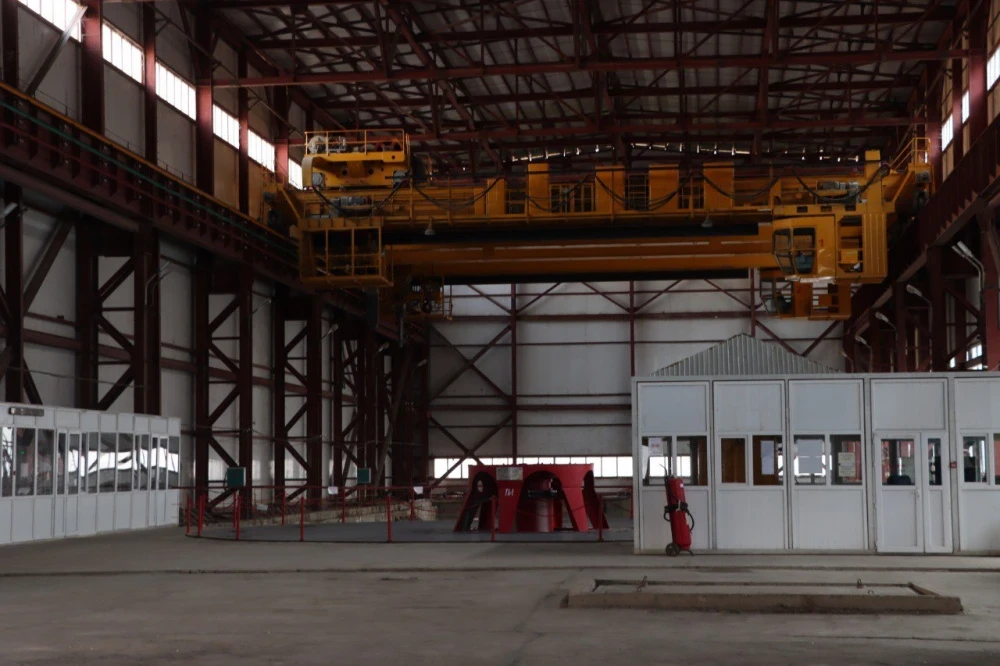

Камбар-Атинская ГЭС-2нин экинчи гидроагрегатын ишке киргизүүгө даярдык дагы уланууда. Графикке ылайык мобилизация этабы жүрүүдө, ал убактылуу жана туруктуу объектилерди курууну камтыйт.

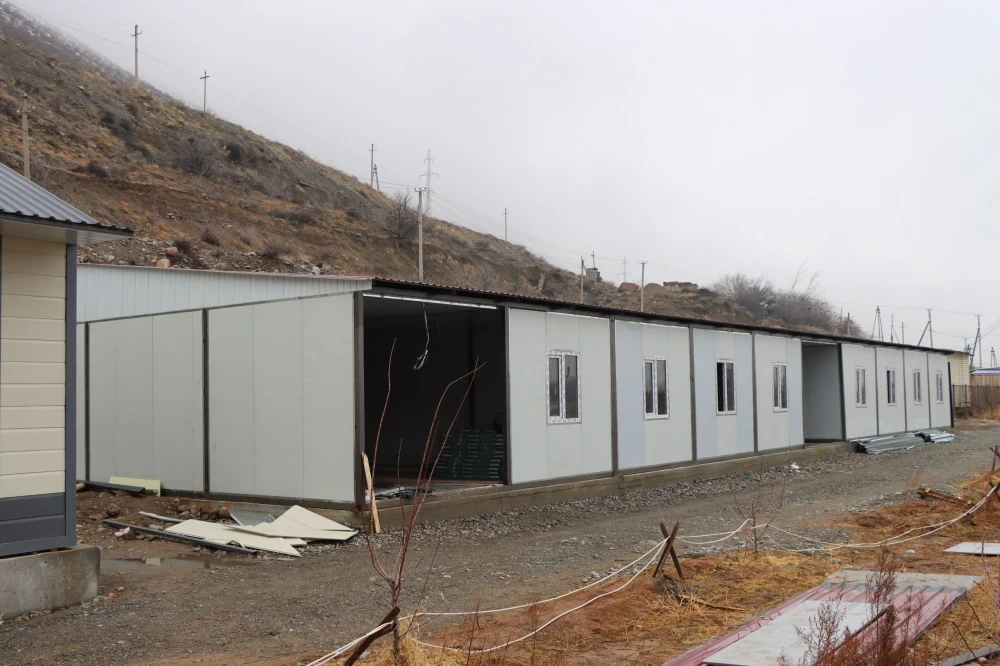

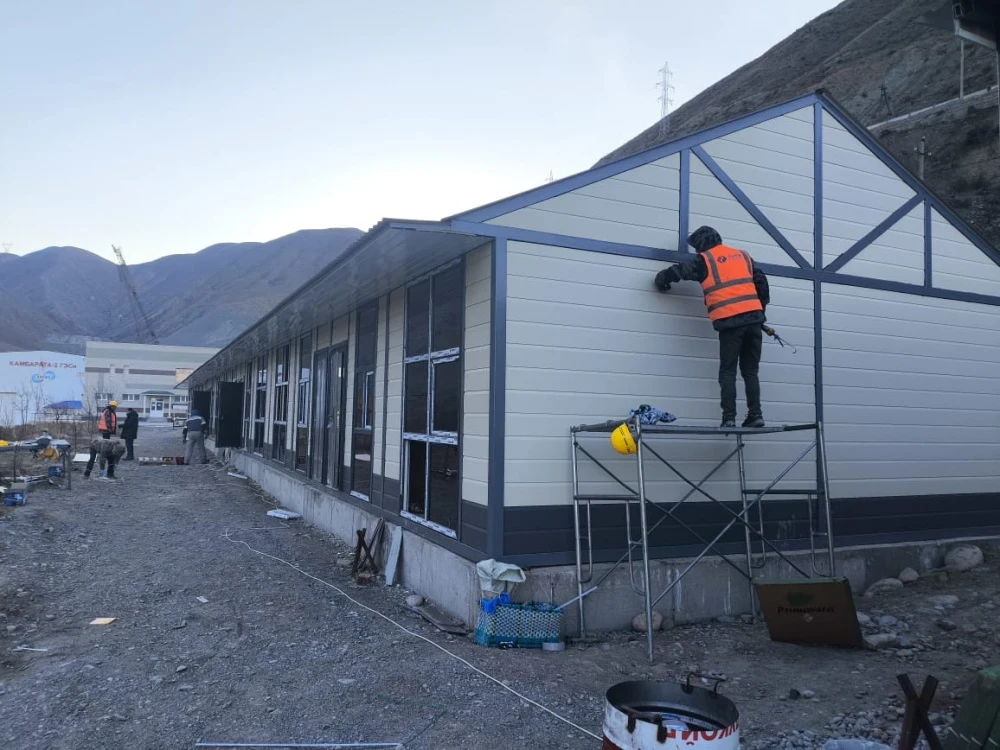

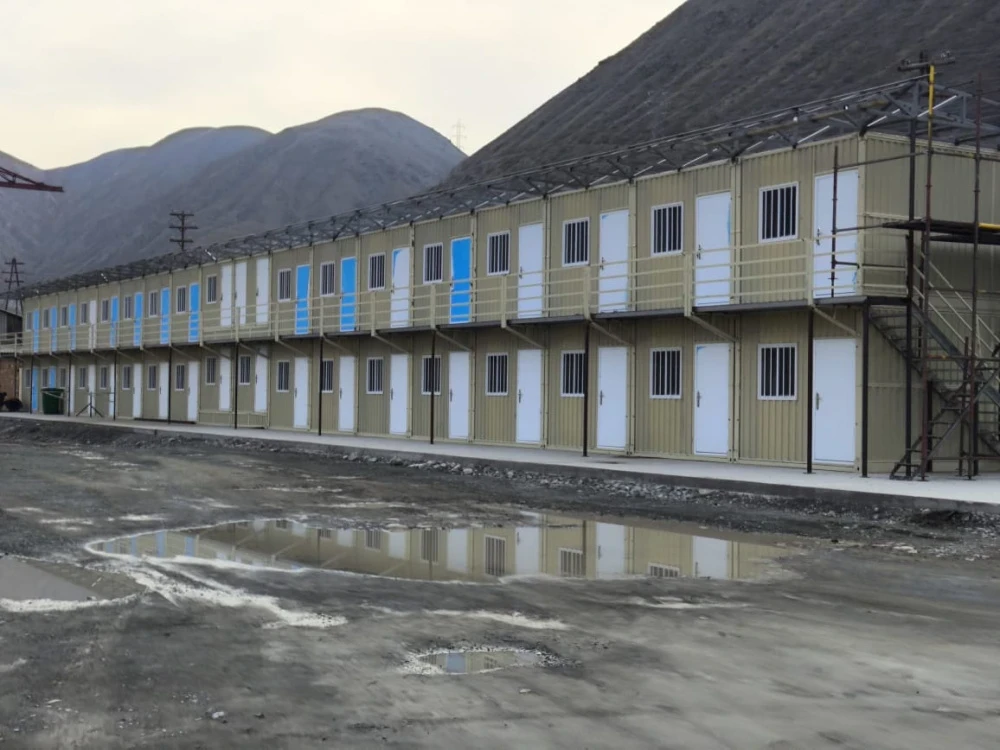

Учурда персонал үчүн ашканасы бар жашоо лагерин куруу, ошондой эле офис имараты (ички бүтүрүү жана электр монтаждоо иштеринин жүрүшүндө) жана заказчынын кеңешчилери үчүн жашоо жайлары (аяктоо стадиясында), ошондой эле лабораториялык жай курулууда.

"Параллелдүү түрдө негизги технологиялык объекттер боюнча долбоордук-сметалык документацияны иштеп чыгуу жүрүүдө, - деп айтылат билдирүүдө. - Бул иш-чаралар кийинки курулуш этапына өтүү үчүн зарыл болгон базаны түзөт".
